Die Handwerker-/Eigenleistungen des Fördervereins beim Umbau der “Alten Schuel”

(Orginalaufzeichnungen von Berthold Kröckel,
in etwa in der zeitlichen Reihenfolge vom Februar 2013 bis August 2015)

Erster Hammerschlag 16.2.2013 - Einweihung  13.-15.6. 2015

Teeküche

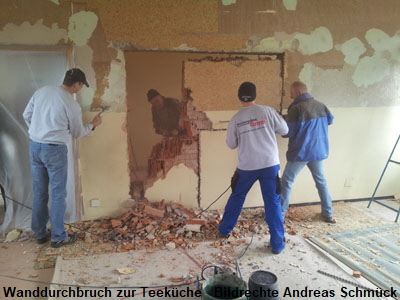

Raum entrümpelt und Regale abgebaut.Wanddurchbruch zur Teeküche
Elektroinstallation kompl. neu verlegt
Verlegung der Wasseranschlüsse neu.
Abfluss nach außen verlegt. Bagger vom Bauhof
Fenster in der Teeküche tiefer gebrochen.
Küchenmöbel vom Förderverein gekauft und selbst montiert.
Fliesenspiegel verlegt.
Fußboden mit Fliesen ausgebessert im Ausbruchbereich.

Mehrzweckraum
Wanddurchbruch zur Teeküche. (Erster Hammerschlag)
Alle neuen Fenster eingeputzt.
4 Heizungsnischen zugemauert und verputzt.
Neue Fensterbänke gesetzt und eingeputzt.

Oberlichter
alte ausgebaut Fensterbänke montiert, inkl. auf  Maß geschnittener  Streifen.
inkl. Einputzarbeiten.
Korkwand entfernt 3 Helfer à 6 Std.
Decke ausgebessert und gestrichen.
Alte Deckenlampen abgebaut (waren in der Decke eingelassen).
Neue Deckenlampen mit Holz- Unterlagen montiert.
Alten Fliesenspiegel abgestemmt und Wand verputzt.
Wände ausgebessert zum Teil hatte sich die Stuckschicht gelöst, alte Schicht abgekratzt und neu verspachtelt.
Wände eingelassen und Putz aufgezogen.
Schallschutzplatten an der Decke angebracht.

Vorhänge                                                                      nach oben     oder     zurück zur Seite Projektphase 2
Stoff gekauft und selbst genäht.
Neue Vorhangschienen montiert. Alte entfernt.
Tische und Stühle im Fürstenhof (Bad Kissingen) zusammen getragen und transportiert.
Tische und Stühle haben wir kostenlos erhalten.

Lagerraum mit Fotovolt. Anlage
Fenster tiefer gebrochen.
Neues Fenster eingeputzt.
Innenfensterbank nachgeschnitten und eingesetzt.
Decke und Wände gestrichen.
Neue Deckenlampe montiert.
Regale eingebaut.

Krabbelgruppen-/Musik-Raum
Fenster (Türe) komplett ausgebrochen.
Vorhandene Oberlichter rechts und links von der neuen Türe ausgebaut und zugemauert.
Neues Fenster eingeputzt inkl. zugemauerte  Oberlichter.
Wände und Decke ausgebessert und gestrichen.
Trennwand eingezogen.
Neuen Kamin verkleidet.
Kleine Küchenzeile eingebaut.
(Kl. Küchenzeile war vorhanden, ausgebaut aus Klassenzimmer.)
Elektro, Wasser und Abwasser in diesem Bereich neu verlegt.
Schallschutzplatten montiert.

Grillküche
Raum vergrößert 250 cm angebaut (Hintereingang hat sich dadurch verkleinert).
Fundamente mit Bagger vom Bauhof gegraben inkl. vorhandene Bodenplatte entfernt.
Abwasser inkl. Bodeneinlass neu verlegt.
Alten Estrich im Raum entfernt und neuen aufgezogen (mit der Hand gemischt).
Elektro-, Wasser- und Gasanschlüsse neu verlegt und entsprechend montiert.
Wasseranschluss wurde durch vorhandene Bodenkanäle gezogen.
Ausgangspunkt neuer Heizungsraum 3 Mann à 6 Std.Maurerarbeiten Küche
Alte Fliesen abgeschlagen.
1 altes Fenster ausgebaut und zu gemauert.
Raum komplett innen neu verputzt.
Wand und Bodenfliesen neu verlegt.
Neue Decke eingezogen.
Rollo für Ausgabe eingebaut.
Raum mit Edelstahlmöbel bestückt.
Hängeschränke montiert.
Dunstabzugshaube montiert inkl. Lüftungsmotor.
Alle Edelstahlteile  im Schweizerhaus (gehört zum Fürstenhof) ausgebaut und transportiert.
Alle Teile kostenlos erhalten.
Grilltisch haben wir von den Heiligenfeldkliniken bekommen. Kostenlos

WC Anlage                                                                nach oben     oder     zurück zur Seite Projektphase 2
Aufteilung der 3 Räume vom Förderverein selbst erstellt.
Behinderten WC
Eingangstüre ausgebrochen, Tragwand abgestützt und vorh. Türe zugemauert.
Hintere Wand zum Teil neu hoch gemauert.
WC Herren und Behinderten WC neuen Estrich aufgezogen (mit Hand gemischt).
Bei allen 3 WC Räumen alte Fliesen abgeschlagen.
WC Herren im Boxenbereich Wand ausgebrochen.
Wände neu verputzt oder mit Gipskarton verkleidet.
In der Ganzen Anlage  Elektro-, Wasser- und Abwasserinstallation neu verlegt und montiert.
Installationsbereich bei allen 3 WC’s  abgemauert.
Behinderten WC und WC Damen Abmauerungen nach oben mit Gipskarton ausgeglichen.
Neue Decken eingezogen in allen WC’s.
3 alte Fenster ausgebaut, Laibung abgestemmt und neue Fenster eingeputzt.
Türe zum Damen WC größer ausgebrochen.
Neue Fliesen an den Wänden und Boden verlegt in allen 3 WC’s

Jugendraum
Decke und Wände ausgebessert und gestrichen.
Außenwand unten verkleidet mit Hinterlüftung (feuchte Stellen).
Kleine Küchenzeile eingebaut (Küchenzeile aus Schulräumen ausgebaut).
Neue Fensterbänke gesetzt und eingeputzt.

Oberlichter
alte ausgebaut FB montiert, inkl. auf Maß geschnittener Streifen.
inkl. Einputzarbeiten.
Neue Fenster eingeputzt.

Alter Heizungsraum
Türe zum neuen Heizungsraum ausgebrochen und eingeputzt.
Fenster eingeputzt (Gerüst gebaut)
Wände ausgebessert und gestrichen.
Hauptwasseranschluss neu installiert.
Neue Lampe montiert. Regale eingebaut.

Neuer Heizungsraum, ehemaliger Tankraum
25.000 l Tank ausbauen lassen (Firma besorgt und Ausbautermin abgeklärt).
Zugangsluke ausgebaut und innen und außen verputzt.
Außentüre wurde ausgeschnitten, 40er Betonwand, Termin mit der Schneidfirma abgeklärt.
Außentüre eingebaut und eingeputzt.
Unterbau vom Tank, 7 Betonsockel ca. 40 x 40 cm mit Kompressor und Bohrhammer entf.
Kompressor (kostenlos von Müller Bau).
8 Mann à 6 Std., Staub ohne Ende nur mit Mundschutz möglich.
Sockel für Brennkessel und Kamin betoniert.
Sockel gefliest.
Neuen Beton-Estrich eingezogen, 2,5 m³  Beton liefern lassen und mit der Hand verschaufelt.
Treppenstufen zu altem Heizungsraum betoniert.
Alte Wasserleitungsrohre abgebaut.
Neuen Kamin hochgezogen und verputzt.
Elektro. Installation, Licht und Heizung neu verlegt.
Abwasser neu verlegt.
Waschbecken neu montiert und angeschlossen.
Wände und Decke ausgebessert und gestrichen.

Musikraum 1 Stock links
Neue Fensterbänke gesetzt und eingeputzt

Oberlichter:
alte Fensterbänke ausgebaut, Fensterbänke montiert, inkl.  auf  Maß geschnittener Streifen.
inkl. Einputzarbeiten.
Neue Fenster eingeputzt.
Alte Deckenlampen abgebaut (in der Decke eingelassen).
Neue Deckenlampen mit Unterlagen ( Holzplatten)  montiert.

Wände:
den  alten Stuck komplett abgekratzt (hatte sich gelöst).
Wände neu verspachtelt und gestrichen.
Wand zum Nebenraum mit OSB Platten und Gipskarton beidseitig verkleidet und gestrichen.
Kabel für Steckdosen neu verlegt. Schlitze geschlagen und eingeputzt.
Alten Fliesenspiegel abgestemmt neu verputzt.
Neue Küchenzeile eingebaut.
Küchenzeile vom Gesangverein besorgt inkl. Kühlschrank.
Wasserzuleitung neu verlegt (hinter Sockelleiste).
Alten längs Heizkörper abgeschliffen und gestrichen.
Im Fensterbereich musste der Fußbodenbelag ausgebessert werden. Firma besorgt.

Raum Gruppe Nur Mut/ Büro                                    nach oben     oder     zurück zur Seite Projektphase 2
Neue Fensterbänke eingebaut.
Neues Fenster und Fensterbänke eingeputzt.
Alte Deckenlampen abgebaut (waren in der Decke eingelassen).
Neue Deckenlampen mit Unterlagen (Holzplatten) montiert.
Wände und Decke ausgebessert und neu gestrichen.
Im Fensterbereich musste der Fußbodenbelag ausgebessert werden. Firma besorgt.

Großer Saal
Staubwand inkl. Eingangstüre aus Holz gefertigt und montiert.
2 Lehrerzimmer entfernt
Wände abgebrochen.
Vorhandene Türen ausgebaut zur Wiederverwendung (Behinderten WC)
Notausgangstüre ausgebrochen u. prov. Holztüre gefertigt und montiert (durch diese Türe allen Schutt entsorgt). Container stand unten.
Estrich vom halben Saal ausgebaut und entsorgt wegen unterschiedlicher Höhen und Ringanker entfernenMaterial.
(2 Lehrerzimmer mit  Asphaltestrich  Gang mit Fliesen).
Hier wurde neuer Asphaltestrich eingebaut (Firma Bauer).
Mittelwand abgebrochen 3 m x 8,50 m, 24 cm stark mit aufgesetzten Beton-Ringanker.
Ringanker 30 x 24 cm stark, in Stücke gestemmt Eisen durch geschnitten (Flex) und mit Flaschenzug abgelassen.   Insges. 5 Container Schutt.
Im Bereich der Mittelwand Eisenträger (24 cm H-Träger) eingebaut.
(Abstützung gegen seitliche Windlast. Auflage vom Statiker)
Trägerteile mit Autokran durch die Notausgangstüre in den Raum transportiert.
Rechts und linke Stützen  durch die Wand mit Gewindestangen befestigt, zwischen den Stützen einen aus 2 Teilen bestehenden Träger befestigt (Träger in der Mitte verschraubt).
Seitliche Stützen mit schweren Flaschenzug aufgestellt.
Querträger mit Kran hochgezogen, dazu das Dach geöffnet.
Kompletten Eisenträger auf allen Seiten mit F 90 Promat verkleidet
Insgesamt ein Riesen-Aufwand.

Decke:
Alte Gipskarton Decke abgebaut.
Dachlatten mit entfernt.
Alte Isolierung (Glaswolle entfernt und entsorgt. Glaswollecken (waren oben über Rollglaswolle gelegt.).
Ecken  zwischengelagert.
Decke mit neuer Rollglaswolle isoliert plus alte Glaswollecken wieder aufgelegt.
Unterkonstruktion zum Befestigen der neuen Dachlatten neu verschraubt.
Neue Dachlatten–Konstruktion montiert und ausgerichtet. Zum Teil alte Latten wieder verwendet.
Lattenabstand 40 cm. Bei 4 m von der Bühnenwand Unterlagen für  Vorhang angebracht.
Komplette Elektroinstallation neu verlegt.
Beamer Installation über die Decke verlegt.
Dampfsperre (Folie) montiert  u. seitlich verklebt.
Unter der gesamten Decke F 30 Platten montiert.
Beleuchtung montiert ( Lampen neu.)
Bühnenwand mit Gipskarton verkleidet. Auf alter Wand war Kork aufgeklebt.
Neue Fensterbänke gesetzt und eingeputzt.

Oberlichter:
alte ausgebaut Fensterbänke montiert, inkl. auf Maß geschnittener Streifen.
Neue Fensterbänke innen gesetzt.
inkl. Einputzarbeiten.
Neue Fenster eingeputzt.
Wände ausgebessert zum Teil alten Stuck abgekratzt und wieder verspachtelt.
Wände und Decke komplett eingelassen.
Decke gestrichen. Wände Putz aufgezogen.
Abtrennung für Verkaufstheke eingebaut.
Kamin mit Gipskarton verkleidet.  Info: Kamin soll frei stehen damit er sich bewegen kann.
Fliesenspiegel angebracht.
Alten Kamin abgebrochen und Dach geschlossen.
Über Eingangstüre mit Gipskarton verkleidet.
Flach–Heizkörper abgebaut abgeschliffen, gestrichen und wieder montiert.
Schallschutzplatten an der Decke angebracht.

Lagerraum über Anbau
Zugangstüre ausgebrochen montiert und eingeputzt (F 30 Türe)
Boden isoliert und mit OSB Platten abgedeckt.
Elektroinstallation neu.

Gang  oben                                                                   nach oben     oder     zurück zur Seite Projektphase 2
Wände überspachtelt, eingelassen und Putz aufgezogen.

Oberlichter:
alte ausgebaut Fensterbänke montiert, inkl. nach Maß geschnittener Streifen.
inkl. Einputzarbeiten.
Neue Fenster eingeputzt.
Decke ausgebessert und gestrichen.

Treppenhaus
Neues Fenster eingeputzt (Gerüst gebaut).
Decke ausgebessert und gestrichen (Gerüst gebaut).
Wände ausgebessert und gestrichen (Gerüst gebaut).
Fensterbänke innen neu gesetzt (2 Stück.)

Gang unten
Fenster vor Jugendraum zur Hälfte zugemauert, verputzt und Fensterbank innen neu gesetzt.
Gerüst gebaut.

Rauchschutztüren:
Ständerwände eingebaut
oben und seitlich mit Gipskarton verkleidet
Kabelschächte mit F 90 Platten verkleidet
Bereich vor Jugendraum mit Spachtelmasse und Gewebe überzogen.
Wegen Risse im Mauerwerk. Gerüst gebaut.
Alles mit Putzgrund gestrichen und neuen Kunststoffputz aufgezogen. Gerüst auf und abgebaut.

Haupt - Eingangsbereich
Rechts und links abgemauert.
Wände verputzt.
Mit Putzgrund gestrichen und neuen Putz aufgezogen.
Elektroinstallation neu verlegt.
Alte Bodenplatten entfernt.
Haupteingang Türe innen oben (Sturz) mit Gipskarton verkleidet.
Zwischentüre von außen oben innen oben und seitlich  mit Gipskarton verkleidet.

Sonstige  Arbeiten
Fundamente vom ganzen Gebäude frei gelegt, Bagger vom Bauhof.
Fundamente wurden im Zuge der Wärmeschutzverkleidung neu isoliert.
Blitzschutzleitung ums ganze Gebäude neu verlegt.
Alle Dachrinnenanschlüsse  geändert.
Fundamente danach wieder verfüllt.
Abwasserleitung komplett neu verlegt. Bagger Bauhof.
Neuen Kamin hoch gezogen.
Dazu 2 Betondeckendurchbrüche nötig.
Kamin im Gebälk mit Eisenkonstruktion befestigt.
Kamin über Dach verkleidet.

Dacheindeckung vom Anbau (Grillküche und WC) Eternit abgebaut und Vorschriftsmäßig entsorgt.
Neue Dacheindeckung mit Trapezblech montiert.
Bodenplatte für Notausgangstreppe betoniert. Beton 2,5 m³ geliefert.
Telefon Leitung neu verlegt.
Alten Sicherungskasten komplett überarbeitet (2 Tage).
Heizungsnischen in jedem Raum  ausgebessert und gestrichen.
Alu Garderoben–Leisten (wurden gespendet ) montiert.

Außenanlage                                                            nach oben     oder     zurück zur Seite Projektphase 2
Zugang zum Heizungsraum ausgebaggert inkl. Fundamente (Bagger Gemeinde).
Fundamente betoniert. Beton wurde geliefert.
Haupteingang  Lampen installiert mit BewegungsmelderZugang ehemaliger Tankraum
Bei 3 Hausseiten (außer Hofseite hinten) neu Randsteine zum Schutz der Hauswand als Randstreifen und Mähkante gesetzt.
Streifen mit Basaltsteine gefüllt.
Einfahrt zum hinteren Hof verbreitert (Feuerwehreinfahrt 350 cm) L-Steine als Abstützung verbaut
Verklebt und verfüllt.
Bruchsteinmauer rechts und links als Zugang  zum Heizungsraum gemauert.
Bruchsteine im Bauhof gelesen und transportiert, LKW Gemeinde.
Wasserrinnen gesetzt. Eingang Heizung.
Wassereinlass im Bereich Hintereingang gesetzt.
Für 1.Treppenstufe Haupteingang Fundament ausgebaggert (Bagger Peter Gessner) und.betoniert.
Asphalt geschnitten in beiden Eingangsbereichen.
Rinnensteine  am Gebäude entlang hinten  im Hof  gesetzt.
Rinnensteine in der Hofmitte gesetzt
Im Bereich Hintereingang gepflastert.
Eingangsbereich außen zum Heizungsraum gepflastert.
1 LKW Humus aufgetragen.
Geländeauffahrt zum Spielplatz geschaffen.
Parkplätze vor der Alten Schuel gebaut, August 2016.
Baggerarbeiten durch den Bauhof der Gemeinde mit prov. Schotter Einbau,die Fläche 440 m².
Pflasterarbeiten vom Förderverein.
Umrandungen gesetzt. Müllbox geschaffen, Schotter und Splitt eingebaut.
Pflasterarbeiten - insgesamt 539 Stunden gearbeitet.



Gesamt. Stunden aller Bauhelfer:
    2013            2014             2015               2016
1388 Std  +  3625 Std.  +  1408 Std.  +   539 Std.   =  6960 Stunden

Helferliste Frauen in der Bauphase                                  500 Std. pauschal angesetzt
                                                                                        ==========
                                                                                        7460 Stunden


Bau - Helfer u. Helferinnen
Berthold Kröckel                  Andreas Schmück          Bernd Müller
Kröckel Michael                   Erwin Grom                  Thomas Schlereth
Otto Schlereth                     Norbert Straub             Christoph Kröckel
Bruno Straub                      Walter  Herold               Holger Knauer
Wolfgang Karch                   Heinz Schmück             Reiner Grom
Steffen Grom                      Elmar Schlereth             Norbert Wegemer
Elmar Zwiefel                      Elmar Ziegler                Ewald Wehner
Mario Grom                         Heiko Wehner               Siegfried Schmitt
Thomas Müller                     Heinz Straub                Maximilian Schmück
Walter Müller                       Friedel Schaupp           Gerhard Schölzke
Sascha Drexler                     Franz Ziegler                Horst Schmück
Torsten Schoch                    Marcus Schlereth          Walter Wiener
Peter Gessner                      Dominik Schoch            Harald Kässner
Ewald Schmück                   Rost Reinhard               Thomas Albert
Julius Schmück                    Niklas Grom                  Alexander Schmitt
Felix Knauer                        Herbert Kröckel             Waldemar Schmück
Albrecht Hartmann              Timo Schlereth              Tobias Hein

Dorothea Heuer-Kretschmer  Monika Knauer             Ingrid Kröckel
Margit Kässner                    Gertrud Schmück          Gabriele Höchemer
Marianne Kröckel                 Daniela Kröckel             Michaela Straub
Anita Stange                       Gudrun Kröckel             Conni Gessner
Gabriele Wiener                   Margarete Straub          Cristiane Wegemer
Bettina Albert                      Sabine Primak               Heidrun Wegemer
Gudrun Ziegler                    Brigitte Grom                Tiana Wegemer
Carmen Schlereth                Ingrid Metz                   Steffi Grom
Claudia Schmück                 Rita Straub                   Sonia Karch
Elvira Schlereth                   Silvia Wehner                Silke Schoch
Monika Zwiefel                    Claudia Müller               Heidi Herold
Maria Seif                           Elisabeth Schaupp         Simone Schoch
Renate Happ-Simon            Johanna Wurster           Klara Grom
Hannelore Schlereth            Madlen Schlereth


Folgende Unternehmen haben uns unterstützt
Sie haben uns kostenlos Werkzeuge, Maschinen und Fahrzeuge geliehen.
Firma  Thomas  Albert.               Metallbau
Firma  Roland Schlereth             Heizungsbau
Firma Georg Schlereth               Steinmetz
Firma   Marco Straub                 Schreinerei
Firma  Werner Schoch               Vollwärmeschutz
Firma Andreas Müller                 Straßenbau
Horst Schmück                          Landwirt
Peter Gessner                            Landwirt


Folgende Helfer und Kontaktpersonen haben uns unterstützt
Simone u.Torsten Schoch haben den Schriftzug über den Eingang kostenlos angebracht.
Gerhard Kauf hat als Unterstützer und Vermittler im Landratsamt fungiert.
Wolfgang Kretschmer unterstützte uns bei der Öffentlichkeitsarbeit.

Besitzer von Fürstenhof und Schweizerhaus
Wir durften ca. 120 Stühle, 15 Tische (Einrichtung Mehrzweckraum) und fast alle Edelstahlteile in der Grillküche kostenlos  abholen.

Heiligenfeld Kliniken
Sie unterstützten uns mit Edelstahl–Teilen und Angeboten für verschiedene Einrichtungen.
